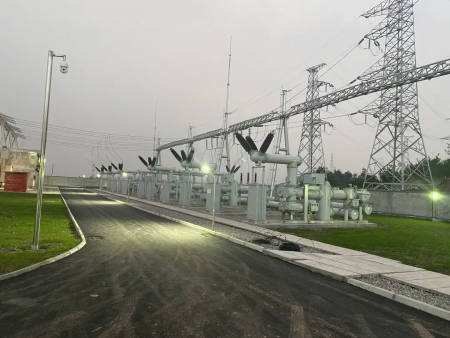

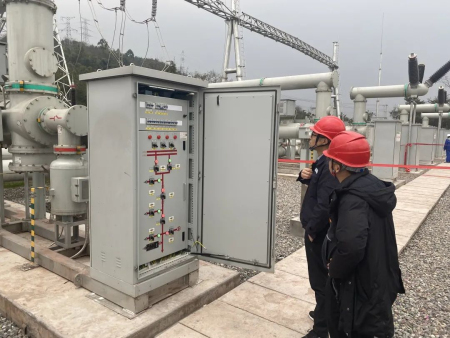

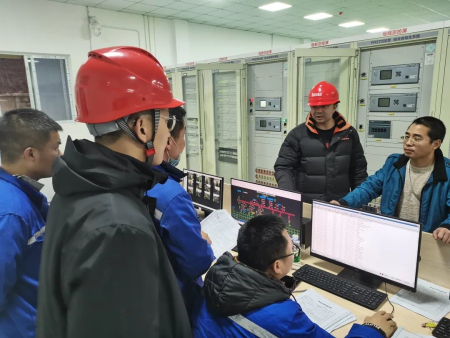

2月16日晚,金粟镇共裕村五组,110千伏青龙变电站内,随着开关响亮的投切声,变电站的3台主变压器均成功带电,额定容量为180兆伏安。

110千伏青龙输变电工程于2021年5月开工建设,2021年11月30日110千伏高压线路部分成功带电后,四川嘉能佳电力集团有限公司和四川晶科能源有限公司密切配合,加强了35回10千伏出线的施工建设。

这次成功带电标志着110千伏青龙输变电工程的建设已全部完成。整个变电站将正式移交给四川晶科能源有限公司运行管理,为"中国绿色硅谷"五通桥新型工业基地四川晶科能源三期项目的生产用电提供电源保障。
